Investition in die Zukunft
Ein Maschinenaustausch mit anschliessender Inbetriebnahme.
Die Inbetriebnahme unserer neuen Laser-/Stanz-Kombianlage ist abgeschlossen.
Nach 8 Wochen, 56 Tagen oder 1’344 Stunden abgeschlossen.
Was wir im Sommer 2026 mit 8 Wochen, 56 Tagen oder 1’344 Stunden in Verbindung bringen? Den kompletten Prozess eines Maschinenaustausches.

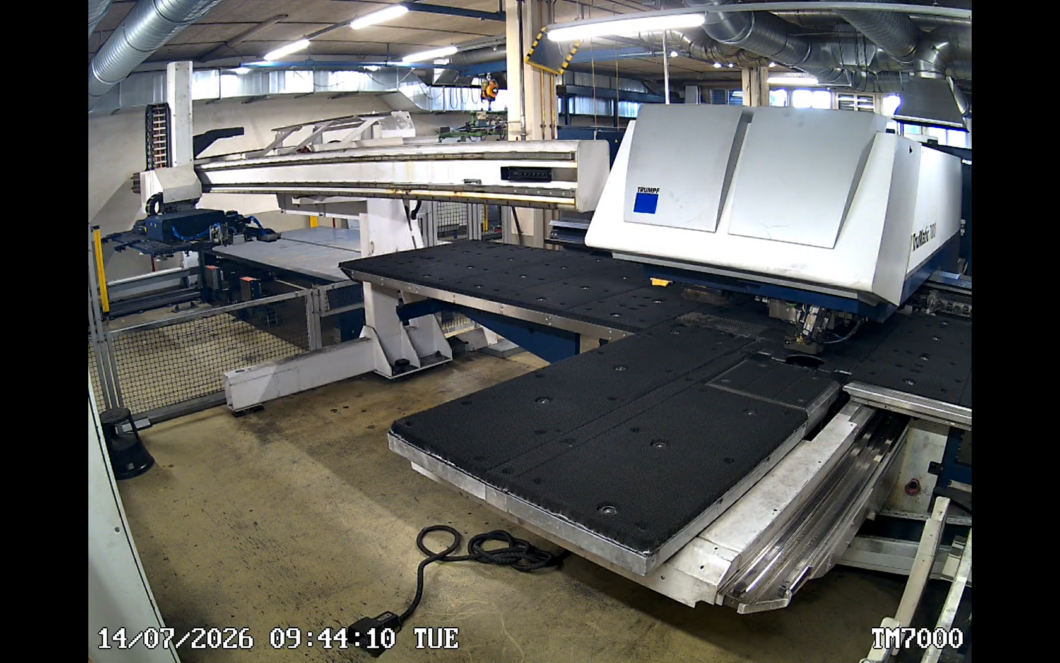

Am 14. Juli 2026 um 09:44 Uhr haben wir unsere bisherige Laser-/Stanz-Kombianlage TM7000 zum Abbau freigegeben, nachdem die letzten Produktionsaufträge abgearbeitet wurden. In den darauffolgenden Tagen wurde sie abgebaut und für die Ausbringung sowie den Transport zu ihrem nächsten Wirkungsort bereit gemacht.
Am 21. Juli 2026 folgte dann die Anlieferung und bei uns immer etwas andere Einbringung mittels Kran unserer neuen TM7000 der aktuellen Generation K08.
Eingebracht heisst betriebsbereit? Mitnichten!
Seit jenem Tag wurde die Produktionsanlage in einem zeitaufwendigen Prozess in Betrieb genommen, in unser Netzwerk eingebunden sowie unser vollautomatisches Blech-Hochregallager integriert, damit die automatisierte Be- und Entladung wie bis anhin einwandfrei funktioniert.

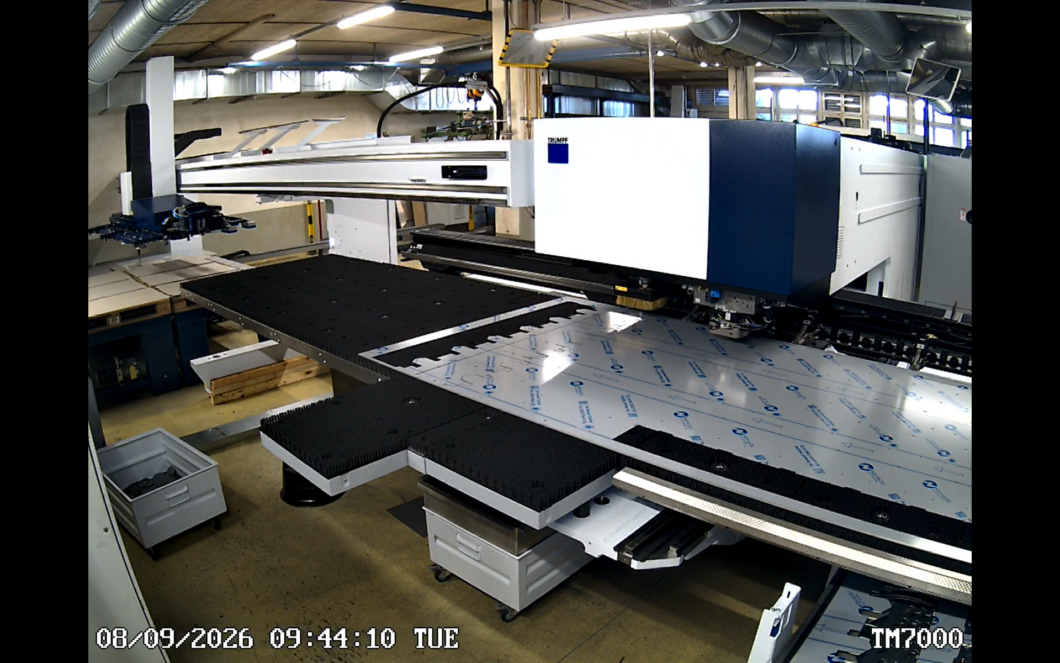

So steht sie also heute – 8 Wochen, 56 Tage oder 1’344 Stunden später – uneingeschränkt einsatzfähig da: Die neue Laser-/Stanz-Kombianlage TM7000, welche die grösste, periodisch anfallende Einzelinvestition in unsere Produktionsanlagen darstellt.
Unser Dank gilt allen internen und externen Personen und Unternehmen, die sich während der Aus- und Einbringung sowie Inbetriebnahme mit viel Herzblut eingesetzt haben. Wir schätzen die langjährigen Partnerschaften, in denen man sich gegenseitig aufeinander verlassen kann, und kennen deren Wert.
